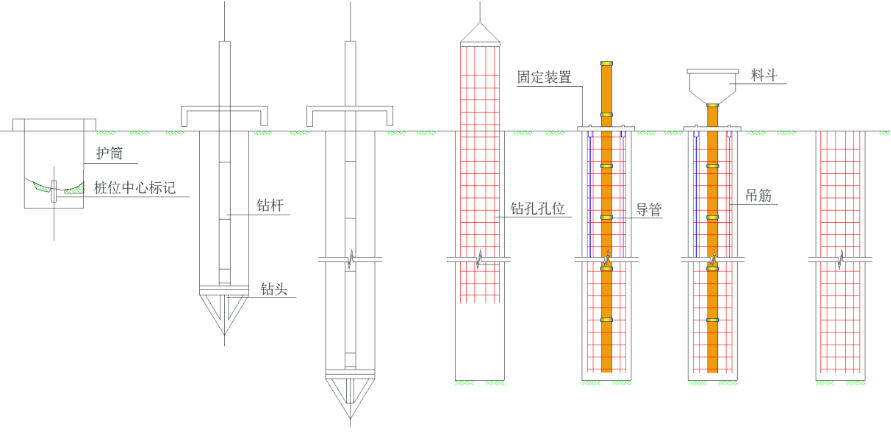

主要施工流程为:
钻孔定位→钻孔→第1次清孔→测孔深→制作安放钢筋笼→格构柱制作与钢筋笼焊接→格构柱定位入孔→下导管→第2次清孔→测孔深(合格后)→灌注混凝土
各施工环节要点
1、钻孔定位:施工前依据提供的基准点,精确计算中心点坐标,随后利用测量仪器进行放样及复核。

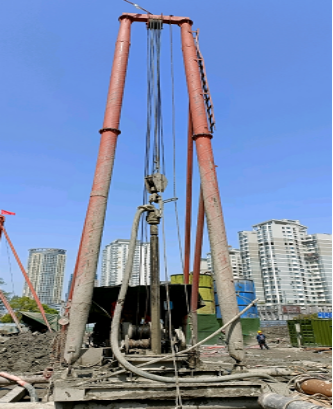

钻机对中
2、钻孔:钻机就位后埋设护筒。开始钻进时,严格控制进尺速度,采取低压慢进措施,待钻至护筒下1m后,以正常速度钻进。钻孔过程须连续作业,中途不得中断。钻进中密切关注土层变化,在土层变化处捞取渣样判断土层,并记录在钻孔记录表中,与地质资料进行核对。当钻孔距设计标高1m时,谨慎控制钻进速度和深度,防止超钻,并核实地质资料,判定是否进入要求的持力层。同时,为减少对周围环境的污染,对沉淀池中沉渣及混凝土灌注时溢出的废弃泥浆,抽走外运,严禁就地排浆或弃渣。

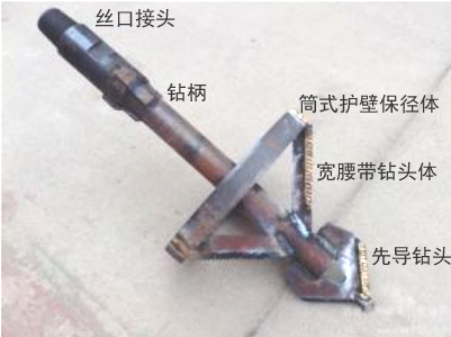

GPS-10型钻头

钻机钻进
岩样

3、第1次清孔:钻孔深度达到设计要求后,对孔深、孔径和孔形等进行检查确认,随后进行清孔。清孔目的是清除孔底钻渣及其沉淀物,尽量减小孔底成渣厚度,以保证钻孔桩的承载力。利用钻机的泥浆循环系统,通过换浆进行清孔,确保灌注水下混凝土前沉渣不超过容许值。吸渣换浆时及时向孔内注入新鲜泥浆,保持孔内水位,防止塌孔。清孔后及时测量沉渣厚度,并积极组织后续工序。
第一次清孔

4、测孔深:通过钻杆上余长度、测绳等工具测量钻孔桩深度,现场明确钻孔起点和终点,并逐一测量记录。
测量孔深
5、制作安放钢筋笼:钻孔桩的钢筋笼进场钢材需具备产品合格证和现场抽检复查资料,经验收合格后方可进场。钢筋笼在加工场分段制作,节段运输到孔位处,采用人工配合起重机吊装,安装过程中避免钢筋笼起吊变形过大。两节笼对接时,上下中心线应保持一致。钢筋笼制作前,应将钢筋校直,清除表面污垢锈蚀等,下料时准确控制下料长度;每节段间主筋宜采用套筒机械连接;主筋如采用焊接,单面焊焊缝长不小于10d(双面焊应不小于5d),同一截面截头数量不应大于主筋总数的50%,相邻接头应上下错开,错开距离不应小于35倍主筋直径;环形加劲箍与主筋采用电焊连接,螺旋筋与主筋的连接可采用铁丝绑扎并间隔电焊固定,或直接电焊固定;钢筋笼上应设保护层垫块,每隔4m一组,每组数量不少于3块,且均匀分布在同一截面的主筋上。
6、格构柱制作与钢筋笼焊接:每根格构柱用1根主角钢拼接,接头内侧用50cm同型短角钢补强,拼接位置角钢接头对角错开长度不小于50cm。在主角钢上放线,定出缀板组装位置后与角钢点焊固定,焊缝等级为二级。焊接工艺应符合相关标准和规范,确保焊缝质量和强度。

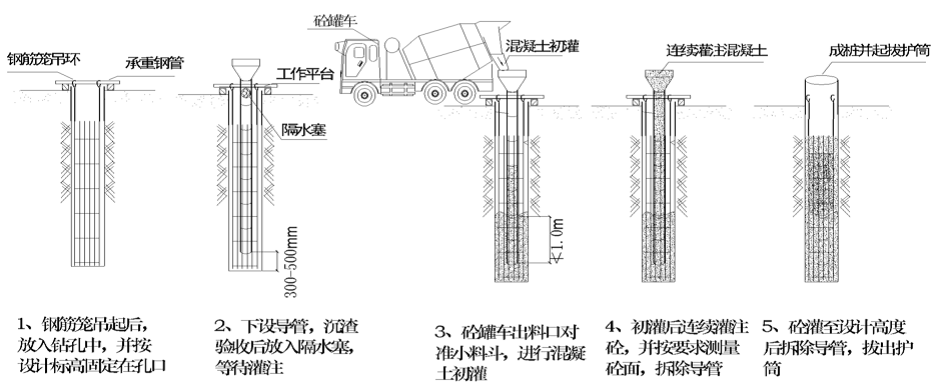

7、格构柱入孔:先吊装合格钢筋笼入桩孔就位,再吊起格构柱底部与钢筋笼进行焊接,现场焊接完成后继续下放格构柱。
8、下导管:导管使用前必须进行试拼和试压,导管组装后轴线偏差不能超过钻孔深度的0.5%且不得大于10cm。每次安装导管时要检查连接处有无杂物,并检查橡皮圈有无破损,如有破损需及时更换。
9、第2次清孔:待安放钢筋笼及导管就绪后,进行第2次清孔。将泥浆泵与导管上口连接牢固,管下口放至距离孔底15cm位置,以泵送方式把泥浆池新配泥浆压入孔底,当孔底沉渣厚度和孔内泥浆相对密度均达到清孔标准后,停止清孔。清孔必须达到以下标准:孔内排出或抽出的泥浆手摸无2~3mm颗粒,泥浆比重范围为1.10~1.25,含砂率小于2%,粘度为17 ~20s,胶体率不小于95%。浇筑水下混凝土前沉渣厚度不大于50mm。
第二次清孔
10、测孔深(合格后):灌注时,密切监测孔内混凝土面孔深(混凝土方量与导管拆除长度可大致计算)。拔管前必须测准混凝土面孔深,计算准确,合理拔管,在任何情况下皆应保持埋管深度不小于2m,杜绝混浆和断桩。
