截止到2014年9月25日,市住建委负责城区重点工程建设进展情况通报如下:
一、 花溪路快速路市政工程(柏临河路~汉宜路段):
花溪路主线为城市快速路,地面辅道为城市次干道,是宜昌市快速路网“五横”之一,远期连通伍家岗大桥,主线设计时速80km/h,双向6车道;地面辅道40km/h,双向6车道;立交匝道40km/h。
花溪路(柏临河路~汉宜路)市政道路总体为南北走向,路线起点与在建的柏临河路相交(桩号K6+973.288),途经伍家岗区的董家嘴村、前坪村、共谊村、共和村,止于铁路桥后(桩号K9+660),道路总长度为2.687km。本项目相交的道路为主要控制点:柏临河路、东山大道、共联路、马家湾路、汉宜路5条道路及汉宜高速铁路相交。工程总投资约5.32亿元,其中工程费用约3.54亿元,工程建设其他费用4000万,征地拆迁费用1.06亿元。
工程投资完成本月: 278.91万元;本年:2365.94万元;累计:2365.94万元;完成比例:10.3 %
重点报道:
1、桥梁桩基础完成80.8%,桩基检测大部分完成,扩大基础施工10个,下一步计划进行扩大基础承台、墩柱施工。
2、静载、人工挖孔桩桩检大部分完成,将开始承台施工。
3、路基挡土墙将大面积展开施工。
存在困难:
1、沿汉宜路方向有电力线杆影响桥梁桩基础及上部结构施工。
2、铁路桥段按设计存在大面积回填,涉及占用小区已征土地。需协调解决或变更设计做挡墙。
3、路段中存在房屋拆迁,需满足施工进度要求。

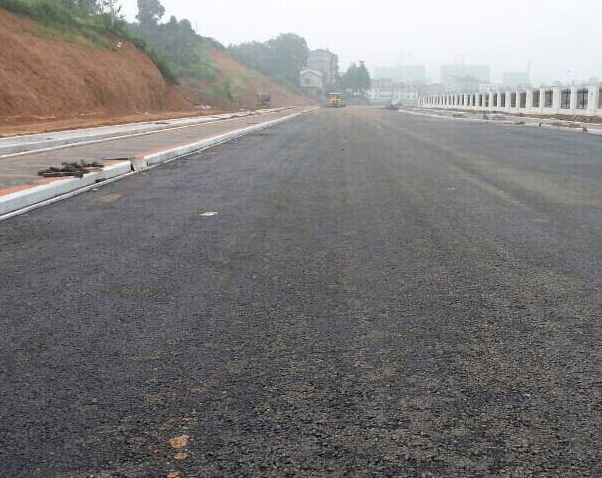

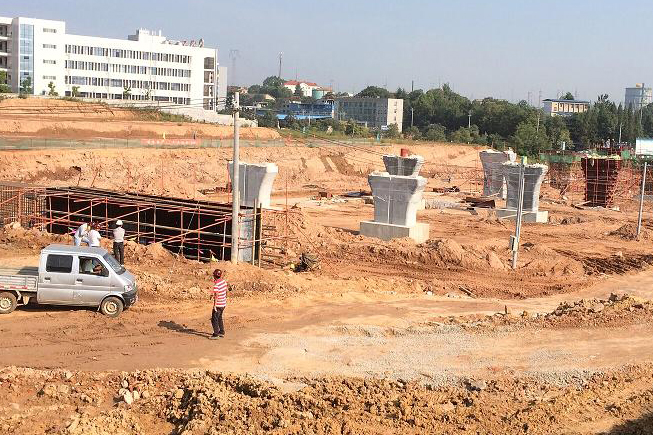

现场照片
二、茶场路(柏临河路~两河路):
工程简介:宜昌市茶场路(柏临河路—两河路)市政工程,位于宜昌市夷陵区,起点为柏临河路,终点为两河路。道路全长2077.633米,规划红线宽36米,双向四车道。车行道为沥青混凝土路面,人行道铺设荷兰砖。道路等级为城市次干路,设计车速为40km/h。排水采用雨污分流体制,道路右侧人行道下新建4m*2.7m双孔钢筋混凝土排水箱涵1465米。本工程包括道路工程、排水、土石方、排洪沟及交通、照明等综合管线工程中的设备基础、接线井、电缆沟、预埋管、过街套管等综合改造工程,以及相关附属工程。
投资完成
本月: 269.49万元;本年: 1587.71万元;累计:2960.32万元;完成比例:47.16%
重点报道:
1、职教园段(中波台附近)已具备通车条件。
2、路基土石方填筑基本已经完成(职教园教职公寓附近),具备水稳层施工条件。
存在困难:
K0+800-K1+250段尚未拆迁,施工工作面尚未交付,对下一步施工有较大影响,特别是箱涵、污水排水不通,需尽快解决

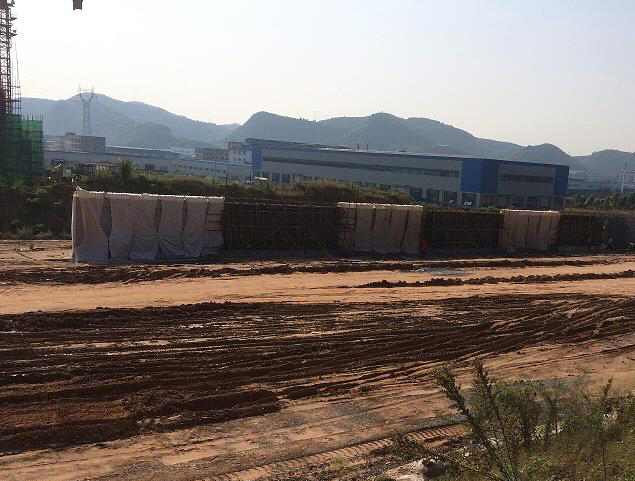

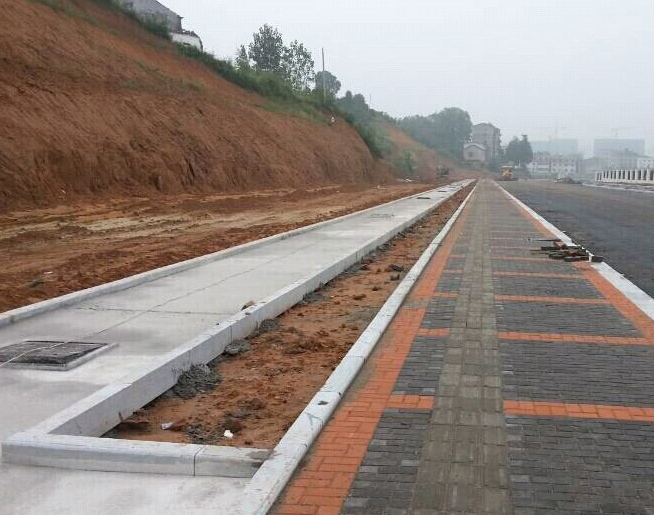

施工现场
三、宜昌天气雷达站和气象观象台搬迁保护一期工程:
工程简介:工程位于宜昌市西陵区石板村、黑虎村及夷陵区白庙村交界处。一期工程包含、雷达站进场道路、观象台进场道路及场平工程,其中雷家湾-罗汉包段改建道路1.2km,路宽6m;对外连接线-雷达站选址点新建道路180m,路宽4.5m; 对外连接线-观象台选址点新建道路573m,路宽5m; 对外连接线入口改建道路210m,路宽3m。
本月完成工程量:对外连接线道路:MK0+000-MK1+120段水泥混凝土面层3600 m2及附属
本月完成投资:31万元。
累计完成投资:880万元;
完成总投资: 100%。
四、宜昌天气雷达站和气象观象台搬迁保护二期工程:
工程简介:该工程位于宜昌市西陵区石板村与黑虎村交界处、与夷陵区白庙村交界处。总建筑面积:4689.34 ㎡,其中气象雷达塔,建筑面积2804.19㎡,地上4层,地下1层,总高度97.243m,框架剪力墙核心筒结构。观测台氢气库,建筑面积156.16 ㎡,地上1 层,框架结构。观测台门房,建筑面积28.07 ㎡,地上1 层,框架结构。观测台业务用房,建筑面积1700.92 ㎡,地上3 层,框架结构。
本月完成工程量:
业务用房室外工程收尾;气象塔结构封顶
本月完成投资:34万元。
累计完成投资:1730万元;
完成总投资的88.9%。
五、 宜昌运河下游环境景观建设工程:
工程简介:宜昌运河下游环境景观建设项目,全长3000米,从东山电站至入江口。项目含夷陵中学、万寿桥、深圳路三个游园园林建筑,步道,人行栈桥、公厕、绿化及水电安装等相关附属工程。
本月完成工程量: 人行栈桥2钢构部分吊装完成。
本月完成投资:5万
累计完成投资:1375万
完成总投资的97%。
6、宜昌运河中游景观工程:
本工程含园林建筑,公测,园路,绿化,人行桥,车行桥及水电安装等相关附属工程(详见清单)。宜昌运河中游段景观工程,全长2170米,从西陵2路起至东山电站,总占地面积为229000平方米。
本月完成工程量:平整绿化坡面约206500平方米,A﹑C﹑D﹑E区左岸乔木基本完成,A区右岸完成大乔栽植,E区右岸完成大乔栽植,D﹑E区左岸完成乔灌木种植及铺设草坪,D区完成台阶及挡土墙大理石铺装, D区左岸圆形广场完成大理石铺装,A﹑C﹑D﹑E区完成道路砼浇筑,D区完成园路砼垫层,1号和 3号人行桥完成挖孔桩砼浇捣及承台﹑桥梁钢筋制安, 2号人行桥完成桥顶梁﹑顶板砼浇捣,D区公厕完成结构,C﹑D﹑E区左岸河边驳岸完成景石摆放, A﹑C﹑D﹑E区完成部分水电预埋。
本月完成投资:约100万元;
累计完成投资:约3150万元;
完成总投资的:99%。
七、宜昌运河中游景观二期工程:
工程简介:
宜昌市运河综合整治工程中游景观二期工程,位于城区运河沿线,起点为行政服务中心,终点为石板宜洋汽车后市场,全长5.2公里,项目占地总面积约为 16.72 万平方米。
本月完成工程量:。
k0+000-k0+300段自行车道基础处理、碎石铺设、砼浇筑;
k0+000-k0+180段人行道基础处理、碎石铺设、砼浇筑; k1+040-k1+140段自行车道基础处理、碎石铺设、砼浇筑;
k3+000-k3+550段自行车道基础处理、碎石铺设、砼浇筑筑; k3+850-k4+071段自行车道基础处理、碎石铺设、砼浇筑;k3+350-k3+700段人行道基础处理、碎石铺设、砼浇筑;k0+000-k0+300段55m毛石砌体挡土墙砌筑。
本月完成投资:70万元;
累计完成投资:103万元;
存在问题:
1、k0+560-k1+040段因征地拆迁未能达成共识,暂不能施工。
2、k2+450处涵洞口征地未完成,影响施工。
3、恒信中央公园施工围挡、春花星运城临时办公区域未即使搬迁,影响施工。
